超前小导管产品简介:
1超前小导管是稳定开挖工作面的一种非常有效的辅助施工方法。在软弱及破碎岩层施工中,超前小导管对松散岩层起到加固作用,注浆后增强了松散、软弱围岩的稳定性,有利于完成开挖后与完成初期支护时间内围岩的稳定,不至于围岩失稳破坏直至坍塌。
2超前小导管注浆适用于隧道拱部软弱围岩,松散、无粘结土层、自稳能力差的砂层及砂砾(卵)石层级破碎岩层。
3通过超前小导管注浆能改变围岩状况及稳定性,浆液注入软弱、松散地层或含水破碎围岩裂隙后,能与之紧密接触并凝固。浆液以充填,劈裂等方式,置换土颗粒间和岩石裂隙中的水分及空气后占据其位置,经过一定时间凝结,将原有的松散土颗粒或裂隙胶结成一个整体,形成一个新结构,强度大,防水性能良好的固结体,使得围岩松散破碎状况得到大幅度改善。
超前小导管产品参数:

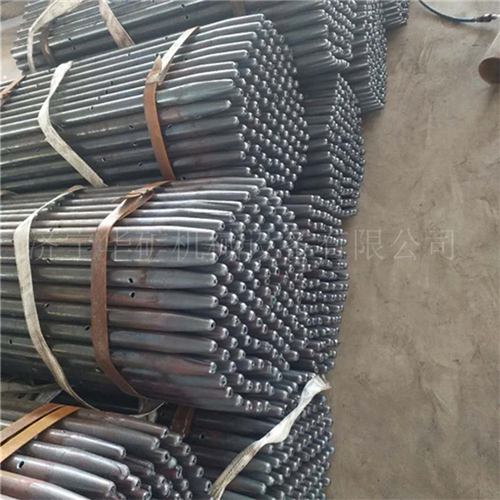

超前小导管 属 性 一种工艺方法 用 途 隧道工程掘进施工 直 径 38~50mm 材 料 无缝钢管 圆锥长 10cm 溢浆孔 孔径6mm,孔距15mm,梅花状
超前小导管施工的各项参数确定应根据围岩边界地质条件、围岩状况、支护结构形式及隧道断面尺寸而定。一般超前小导管施工沿着开挖轮廓线120度范围设置。一般情况下:小导管长度L=上台阶高度+2m。小导管直径:38-50mm。小导管前段做成约10cm长的圆锥状,在尾端焊接直径6~8mm的钢筋箍。外插角度一般控制在10度~15度。注浆压力控制在2MP左右。浆液扩散半径一般为0.5m。注浆速度控制在50-100L/MIN。每循环小导管的搭接长度控制在1m以内。
超前小导管制作工艺;

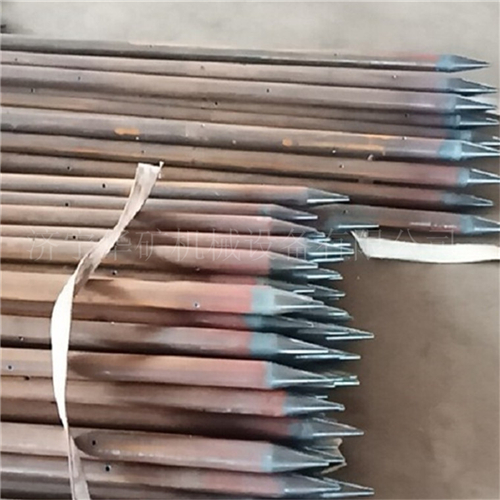

1 一般采用直径38~50mm的无缝钢管制作。
2 在小导管的前端做成约10cm长的圆锥状,在尾端焊接直径6~8mm钢筋箍。距后端100cm内不开孔,剩余部分按20~30cm梅花形布设直径6mm的溢浆孔。
超前小导管产品安装:
可采用引孔或直接顶入方式。
1用电钻钻孔,孔直径大于小导管直径的10-20mm,孔深视导管长度而定。
2插入导管如插入有困难,可用带有顶进功能的风钻将套管顶入。
3用吹风管吹出孔内的杂物。
4小导管尾缠棉纱,使得小导管与钻孔密贴,并用棉纱将空口堵紧。
5小导管安装后必须使得其周围一定范围内用喷射砼封闭。喷射厚度控制在5-8cm。
